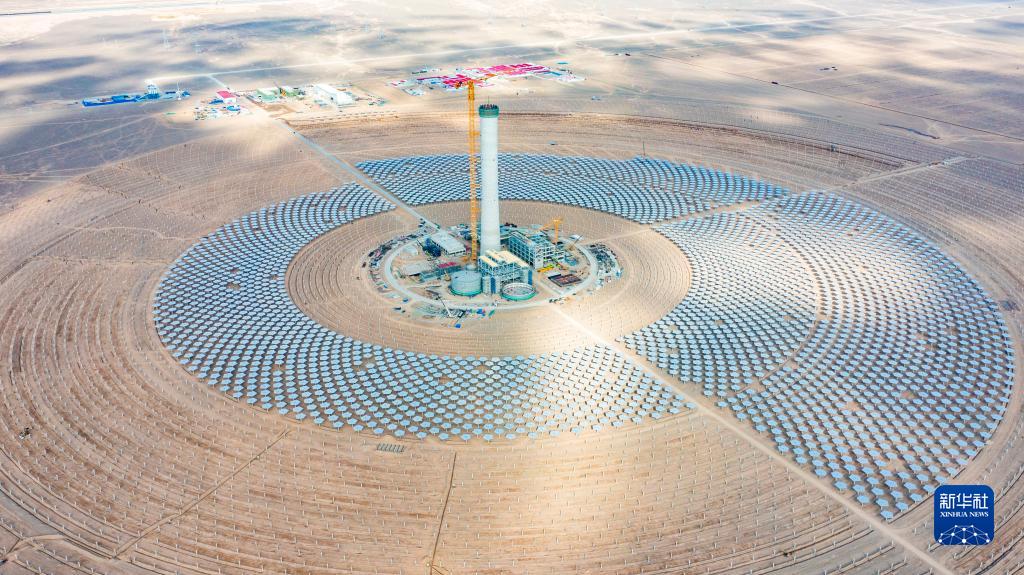

甘肃阿克塞75万千瓦光热+光伏试点项目吸热塔顺利结顶
来源:中电工程华东院 | 发布者:维恩光伏 | 发布时间: 2023-09-23 | 41 次浏览 | 分享到:

9月19日下午,由该院自主开发并承担工程总承包和十年整体运维的阿克塞75万千瓦光热+光伏试点项目迎来了开工以来最大的里程碑节点——吸热塔180米筒壁结构施工成功到顶,比原计划提前了11天。



项目现场举行了简短的庆祝仪式,华东院党委委员、副总经理蒋健应邀出席仪式,阿克塞县委书记陶涛、县长库美斯剑以及国投甘肃公司党委书记、总经理吴春潮等领导参加见证。


阿克塞项目塔式光热吸热塔由下部180米高混凝土筒体结构和上部塔顶40米高吸热器及其钢结构组成,吸热器及钢结构总重约1500吨,吸热塔筒体结构外形和动力特性等在180米标高的转换层平台处发生突变,相较传统火力发电厂烟囱结构设计和施工更加复杂,挑战更大。


设计方面,项目分管总工带领设计团队充分调研借鉴国内多个塔式光热项目成熟的经验,经过详细论证并结合本项目特点对吸热塔筒壁结构形式进行了改进和优化;施工管理方面,现场总承包项目部缜密筹备、详细策划,多次组织有关各方开展施工方案讨论和推演,并邀请行业内专家对施工方案进行详细评审,发布了吸热塔专项施工管理措施,采用网格化管理措施划定吸热塔安全施工专区,安排专职工程管理团队和安全质量管理团队全程管控,确保吸热塔筒壁每一板浇筑和每一天施工无任何安全事故、无任何质量缺陷。


自4月18日吸热塔筒壁浇筑第一罐混凝土开始,历时5个月每天24小时不间断连续施工,吸热塔筒壁清水混凝土全部一次浇筑成功。吸热塔筒壁180米结构施工到顶,定日镜可以开始局部调试,标志着本项目光热部分土建施工接近尾声,安装和调试高峰即将到来,这为光热部分全力冲刺并网发电吹响了号角。


目前,阿克塞项目正处于全面施工高峰期,光热区桩基施工全部完毕,光热定日镜安装近4000面,汽机房结构封顶,除盐水车间封闭止水;光伏区打桩70000余根,组件、逆变器和支架采购完毕并将分批进场;场内集电线路基础施工开始;汇集站区域土建施工即将开始。项目计划今年年底完成全部土建工作和大部分安装工作,计划2024年10月底实现光热和光伏全容量并网发电。


阿克塞项目肩负着华东院转型升级的光荣使命,承载着华东院创新发展的历史重任。自开工以来,华东院党委书记、董事长顾晋高度重视、多次协调并亲临项目现场视察指导。她多次指示,阿克塞项目作为习近平总书记号召的新能源治沙示范项目以及2021年对外宣布的1亿千瓦集中开工的沙戈荒新能源基地项目,项目团队要始终心怀“国之大者、为党尽责、能源报国”的初心使命,真正做到“高标准建设、高效率推进、高质量完工”,为推动国家和地区绿色经济、低碳经济融合发展和打造“央地合作”新典范做出更大贡献。


风好正是扬帆时,策马扬鞭再奋蹄。下一步,项目团队将继续发扬“缺氧不缺精神、海拔高斗志更高”的阿克塞精神,全力以赴、奋勇拼搏、攻坚克难,确保项目各项里程碑节点如期完成,实现项目高标准投产。
